环保水处理整合解决方案服务商
    首页>>知识中心>>知识科普
mbr膜组件安装施工方案指南-蓝膜

mbr膜组件安装施工方案指南

发布者:admin 2019-07-08 09:41:09 | 1162

在水处理系统建设时,往往要考虑到MBR膜组件安装施工方面的问题,而且很多公司对于MBR膜组件安装不够了解,在,MBR膜分离池施工时没注意到后续安装问题,导致后面安装选型受限。今天就和

在水处理系统建设时,往往要考虑到MBR膜组件安装施工方面的问题,而且很多公司对于MBR膜组件安装不够了解,在MBR膜分离池施工时没注意到后续安装问题,导致后面安装选型受限。今天就和大家一起了解一下MBR膜组件安装施工方案。

MBR膜安装施工前的注意事项:
在最初的膜安装施工中,请充分进行检查并做好记录。当确定已做好准备之前,请不要设置膜组件。
请实施以下检查。
1、从膜分离池中清除外部异物,清扫完毕。
2、包括鼓风机配管在内,所有的配管以及池的冲洗、清扫都已完毕。
3、下述施工和作业都已完毕。
  • 涂装
  • 喷砂
  • 覆盖钻孔加工
  • 板金加工
  • 产生异物的动力工具
  • 配管冲洗
  • 配线
  • 砂轮机
  • 导管设置
  • 焊接
4、检查配管
检查配管是否正确施工。
检查管线:对照配管图纸和配管,确认配管流线是否设置同配管图纸相同。
漏泄试验:抽吸配管一定要实施。抽吸配管的漏泄会成为SS混入(处理水浊度恶化)、抽吸不良的原因,配管漏泄试验是重要的。加压到100kPa以上再实施。其他配管也建议一起实施,也可在鼓风机试验结束后,可启动状态下实施。
配管冲洗:对于处理水抽吸·排出配管及曝气用空气配管等主要配管,要用清水或空气进行配管内冲洗。用临时过滤器等确认没有杂物混入,冲洗完毕。
5、检查配线
  • 通过对接线盘上的配线号码或者断路进行检查,确认配线是否正确。
  • 对于电动机等进行绝缘测试。
  • 在接线盘上测量绝缘,并确认是否接地。
6、检查旋转机器的旋转方向
确认发动机单体的旋转方向。确认发动机上标有旋转方向的箭头。拆开发动机困难的机器(水中泵等),可进行水试运行。
7、顺序检查
根据模拟信号,确认顺序、警报、联锁。


MBR膜组件安装操作方案指南
1、配送和卸载
包装好的膜组件请放置在坚硬的水平地面上,避免直射阳光、潮湿、雨水和高温。严禁结冻。
2、拆包
请拆开膜组件(膜部分)和膜组件(曝气部分)的包装。此时应注意膜组件不受损伤。
3、确认产品
确认膜片、L集水管是否正确安装,螺母等是否有松动。

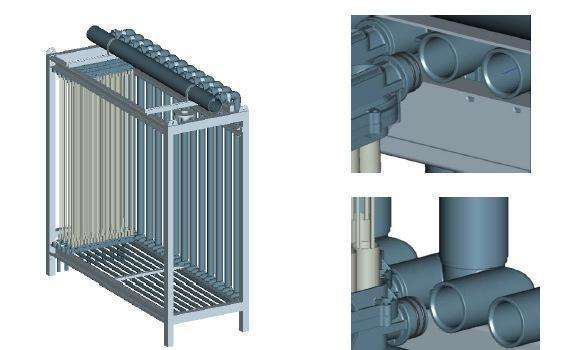

4、组装膜组件
连接组装膜组件(膜部分)、膜组件(曝气部分)和其他附属品。
  1. 用链滑车或者吊车提升膜部,并移动至曝气部的上方。
  2. 将膜部的批次号和曝气部的批次号对齐。
  3. 把膜部放在曝气部的上面。
谨慎放下,不要给膜部施加冲击。
5、连接空气及过滤水管和集水管。
6、膜组件吊起、设置
  • 吊起膜组件,随着水池的导轨放下设置
7、确认膜组件水平度。
膜组件设置在水平度3mm/1000mm以下的场地。有以上的坡度会使曝气不均匀,膜清洗不良,有可能造成膜堵塞。
多个膜组件设置时,膜组件上部的高度差要在6mm以下。大于上述差会造成膜组件间的曝气不均匀。

8、膜组件的配管连接
安装准备·安装前确认以及完成到安装顺序6之后,进行膜组件的配管连接(过滤配管及曝气配管)。

注意事项:
  • 请正确佩戴安全帽、安全带、安全鞋和安全手套等护具。
  • 螺栓螺母的安装和拆卸,要正确使用工具,操作时应充分注意。
  • 为防止膜组件颠倒,在平稳的场地进行组装。
  • 为了防止颠倒,请使用链子等以防颠倒。请注意以防在膜部和曝气部之间夹手。
  • 膜组件是重量物,使用链滑车或吊车时,要用检查、认定好的机器和操作人员。
  • 不要站在膜组件上面。

MBR膜组件安装施工前,应根据厂家技术人员指引完善施工方案,必须要严格遵守产品说明。在安装时遇到突发状况时,也应第一时间寻求厂家技术人员支持。也希望用户们MBR膜使用时能够更加放心、安全、稳定。

蓝膜专注于环保水处理产品与服务的创新与整合,经营产品包括水处理设备、过滤器、滤膜、水处理树脂及行业解决方案等。具有完整的环保水处理系统集成和全面的技术服务综合能力,并提供7*24小时的优质服务。
本文由蓝膜(www.ilanmo.cn)原创首发,转载请以链接形式标明本文地址或注明文章出处!

业务咨询
业务咨询
获取方案
获取方案
售后服务
售后服务
0755-23192914
咨询电话
咨询电话
13544239962
提交需求
提交需求

返回顶部
